Management-Zusammenfassung dieses Beitrags:
Der Vorprojektantrag (engl. Pre-Project Proposal) dient zur Beschreibung und Genehmigung der ersten Schritte in der Vorprojektphase eines Projekts. Es werden die Tätigkeiten und der Aufwand für die Durchführung sowie die Ziele dieser Phase benannt.
In diesem Beitrag wird der Vorprojektantrag beschrieben.
1. Beschreibung
Der Vorprojektantrag (engl. Pre-Project Proposal) wird häufig vor Projektstart erstellt, um die erste Phase im Projekt starten zu können. Zwingend notwendig ist der Vorprojektantrag nicht — daher wird er beispielsweise bei den Fachverbänden zum Projektmanagement nicht erwähnt.
Die Kurzcharakterisierung des Vorprojektantrags — Der Vorprojektantrag …
- wird vor Projektstart durch einen Vorprojektmanager oder “Projektinitiator” erstellt.
- enthält die wesentlichen Eckpunkte eines Projekts (soweit sie vorab bekannt sind oder abgeschätzt wurden).
- erfasst die Kosten, Aufwände und Termine des Vorprojekts — zumindest bis zum → Projektantrag.
- kann auf Basis des Projektsteckbriefs erstellt werden (wenn der Projektsteckbrief vorhanden ist)
- kann als Vorgabe für einen Projektantrag und den Projektauftrag genutzt werden.
- hat große Ähnlichkeit mit dem → Projektauftrag.
- sollte formal aufgebaut sein.
- wird in der Regel nicht unterschrieben (außer bei großen Budgets).
- sollte nicht “öffentlich” präsentiert werden.
- muss nicht unbedingt erstellt werden und ist nicht in der Projektmanagement-Theorie verankert.
In Abbildung 1 ist der mögliche Ablauf vom Projektsteckbrief zum Projektauftrag in Form von Dokumenten dargestellt; das zweite Dokument ist der Vorprojektantrag.

Abbildung 1: Vom Projektsteckbrief zum Projektauftrag

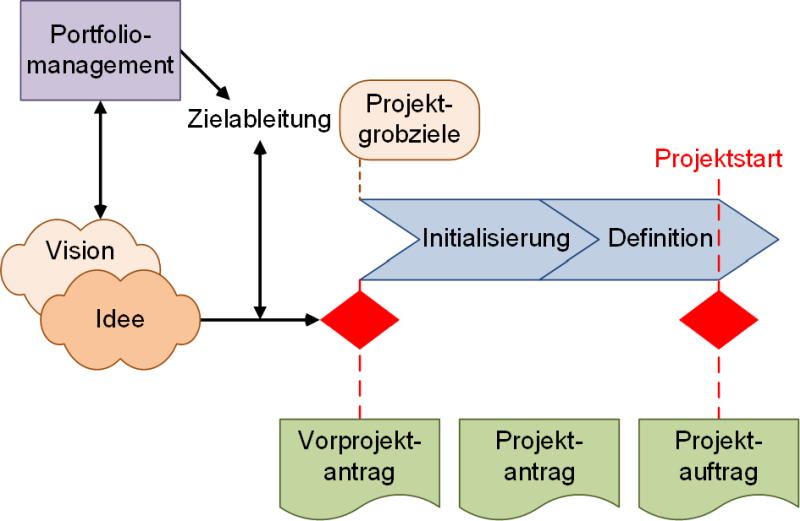

In Abbildung 2 ist die Einordnung des Vorprojektantrags in das von mir durchgängig verwendete Phasenmodell zu sehen. Der Vorprojektantrag muss die Projektgrobziele erfassen und zudem die “groben Randbedingungen” (Kosten, Aufwand, Dauer).

Abbildung 2: Zeitliche Einordnung des Vorprojektantrags

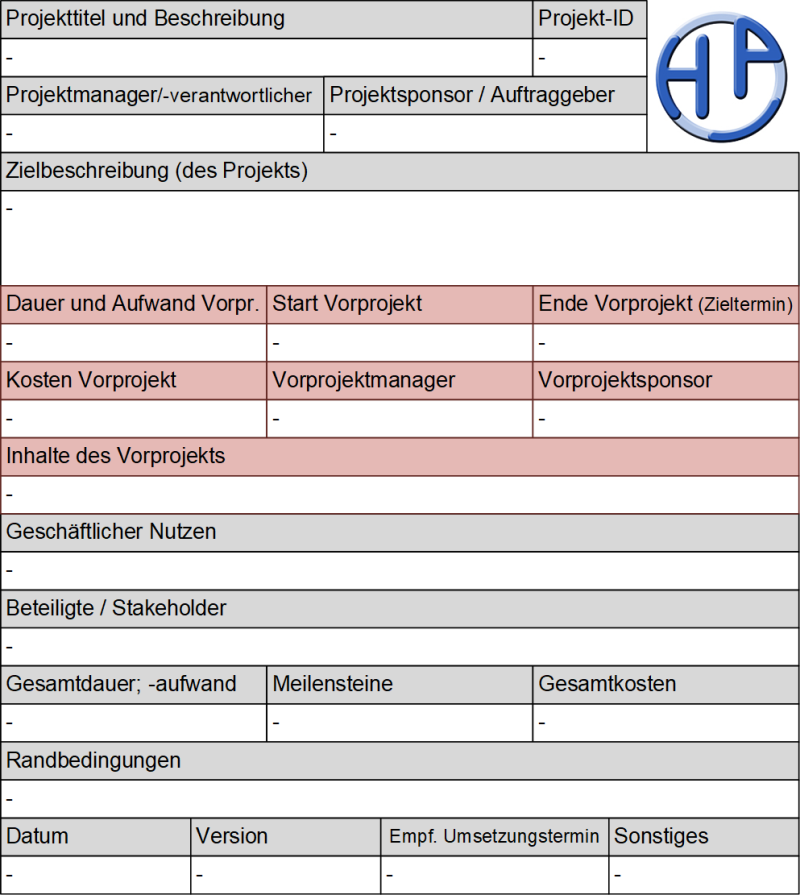

Ein Formular für den Vorprojektantrag zeigt Abbildung 3. Die rot markierten Bereiche sind spezifisch nur für den Vorprojektantrag, die grauen Bereiche sind übergreifend gültig.

Abbildung 3: Der Vorprojektantrag: Formular (leer)
In Abbildung 4 ist ein ausgefüllter Vorprojektantrag auf Basis des Formulars dargestellt. Die Kosten des Vorprojekts sollten in der Relation zu den Gesamtkosten passend sein: Wenn das Vorprojekt mehr als 20 % der erwarteten Gesamtkosten ausmacht, sollte dies genau begründet werden.

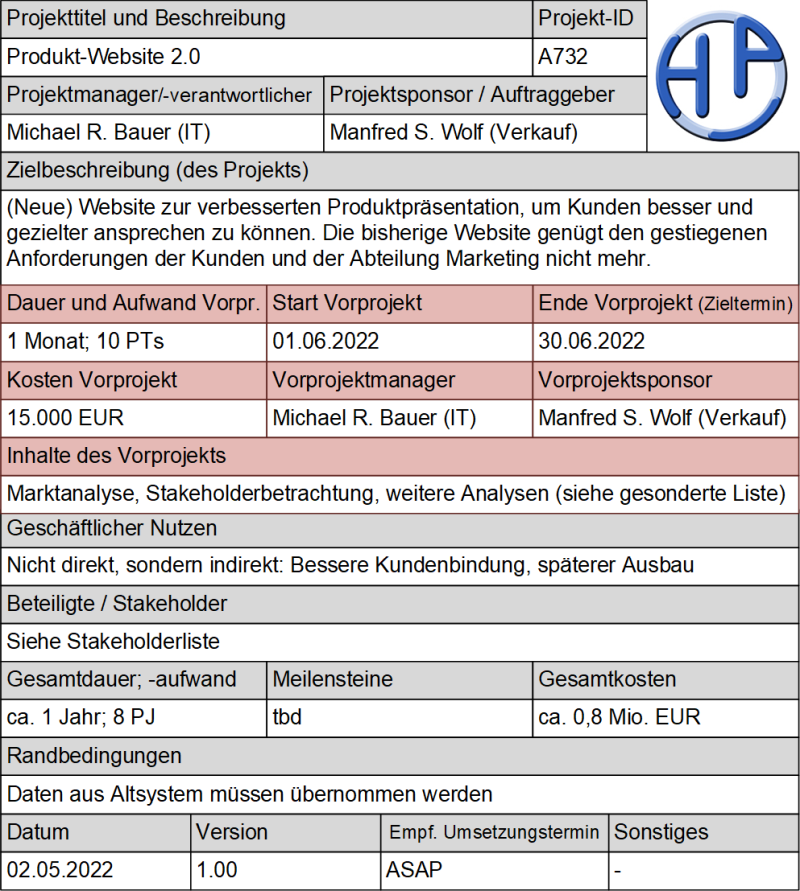

Abbildung 4: Der Vorprojektantrag: Formular (ausgefüllt, Beispiel)
Anmerkung:
Statt Vorprojektantrag findet sich auch der Begriff Projektvorschlag.
A. Präsentationen, Literatur und Weblinks
A.1 Meine öffentliche Präsentation zum Vorprojektantrag
- -
A.2 Literatur
- -
A.3 Weblinks
- -
Legende zu den Weblinks
/ / Verweis auf eine Website (allgemein)
/*/ Verweis auf eine Website, die als Ergänzung zu einem Buch dient
/#/ Verweis auf ein einzelnes Thema auf einer Website
/#V/ Verweis auf ein Video auf einer Website
Letzte Aktualisierung: 06.06.2022 © Peterjohann Consulting, 2005–2026
