Risiko oder Problem? Was ist der Unterschied?

Manage­ment-Zusam­men­fas­sung die­ses Bei­trags:
Die Begrif­fe Risi­ko und Pro­blem wer­den häu­fig syn­onym benutzt. Im → Risi­ko­ma­nage­ment ist eine Unter­schei­dung aber wesent­lich.
In die­sem Bei­trag wird eine Kurz­dar­stel­lung zur Unter­schei­dung der Begrif­fe geliefert.

Risi­ko oder Pro­blem? Für das Risi­ko­ma­nage­ment ist die Unter­schei­dung zwi­schen Pro­ble­men und Risi­ken wesent­lich. Wäh­rend das Ein­tre­ten eines Risi­kos unsi­cher ist, ist ein Pro­blem bereits ein­ge­tre­ten oder wird sicher eintreten.

Die bei­den Begrif­fe kön­nen fol­gen­der­ma­ßen cha­rak­te­ri­siert werden:

  • Risi­ko (eng­lisch: Risk): Mög­li­ches Ereig­nis in der Zukunft mit nega­ti­ven Auswirkungen
  • Pro­blem (eng­lisch: Pro­blem): Bereits ein­ge­tre­te­nes Ereig­nis mit nega­ti­ven Aus­wir­kun­gen, des­sen Lösung nicht unmit­tel­bar erkenn­bar ist

Die Wiki­pe­dia schreibt zum Risi­ko /#Wiki-Risiko/:
“Risi­ko weist je nach Fach­ge­biet einen unter­schied­li­chen Begriffs­in­halt auf, all­ge­mein wird hier­un­ter die Mög­lich­keit des Ein­tritts künf­ti­ger Ereig­nis­se, die nach­tei­li­ge Aus­wir­kun­gen wie Ver­lust­ge­fah­ren in sich ber­gen, ver­stan­den. Kom­ple­men­tär­be­griff ist die Sicherheit.”

In dem deut­schen Wik­tio­na­ry steht zum Risi­ko /#Wiktionary-Risiko/:
“[1] die ein­ge­schätz­te Wahr­schein­lich­keit von Gefahr”.

Die Wiki­pe­dia defi­niert das Pro­blem wie folgt /#Wiki-Problem/:
“Ein Pro­blem (alt­grie­chisch πρόβλημα pró­ble­ma, „Vor­sprung, Klip­pe, Hin­der­nis; das, was [zur Lösung] vor­ge­legt wur­de“) ent­steht in einer Situa­ti­on, in der ein oder meh­re­re → Zie­le erreicht wer­den müs­sen, wobei nicht unmit­tel­bar sicher ist, wel­che Maß­nah­men ergrif­fen oder wel­che Mit­tel ein­ge­setzt wer­den müs­sen, um die­se Zie­le zu erreichen.”

Das deut­schen Wik­tio­na­ry schreibt zum Pro­blem /#Wiktionary-Problem/:
“[1] schwie­ri­ge, noch unge­lös­te Auf­ga­be
[2] etwas, was sich für einen bei einem → Vor­ha­ben als Hin­der­nis herausstellt”.

In Abbil­dung 1 sind die bei­den Begrif­fe gegenübergestellt.

Risiko oder Problem?, (C) Peterjohann Consulting, 2025-2026

Abbil­dung 1: Risi­ko oder Problem?

Mit fol­gen­dem Prüf­sche­ma (Abbil­dung 2) kann eine ein­fa­che Zuord­nung von Risi­ko und Pro­blem inner­halb eines Pro­jekts erfolgen.

Risiko oder Problem? Prüfschema für Projekte, (C) Peterjohann Consulting, 2019-2026

Abbil­dung 2: Risi­ko oder Pro­blem? Prüf­sche­ma für Pro­jek­te (nach /Smith02/)

Die zwei­te und die drit­te Abfra­ge die­nen dazu, fest­zu­stel­len, ob ein Risi­ko im Pro­jekt behan­delt wer­den muss. Ist im Fall des Ein­tre­tens kein Scha­den zu erwar­ten, so muss das Risi­ko auch nicht inner­halb des Pro­jekts behan­delt wer­den. Ist das Risi­ko unab­hän­gig vom Pro­jekt, so soll­te es als Geschäfts­ri­si­ko außer­halb des Pro­jekts behan­delt werden.

Anmer­kun­gen zum Prüf­sche­ma (in Abbil­dung 2):

  • Das → Risi­ko­ma­nage­ment in Pro­jek­ten behan­delt die Risi­ken in Pro­jek­ten, wäh­rend für die Behand­lung von Pro­ble­men das Pro­blem­ma­nage­ment greift. Bei­de Dis­zi­pli­nen sind von­ein­an­der zu trennen
  • Aus einem Risi­ko kann immer ein Pro­blem werden

Bei­spie­le aus der Projektpraxis:

  • “Wir haben zu wenig Res­sour­cen” — Dies ist (zunächst) ein Pro­blem, aber kein Risi­ko. Zu wenig bedeu­tet, dass es auch “genü­gend” Res­sour­cen geben muss: Also kann die­ses Pro­blem gelöst werden
  • “Wir haben kei­nen Abnah­me­ka­ta­log” — Dies ist wahr­schein­lich ein Risi­ko, denn der Pro­jekt­in­halt kann zwar ent­wi­ckelt wer­den, es bleibt aber unklar, ob das Pro­jekt zum Ende abge­nom­men wer­den kann

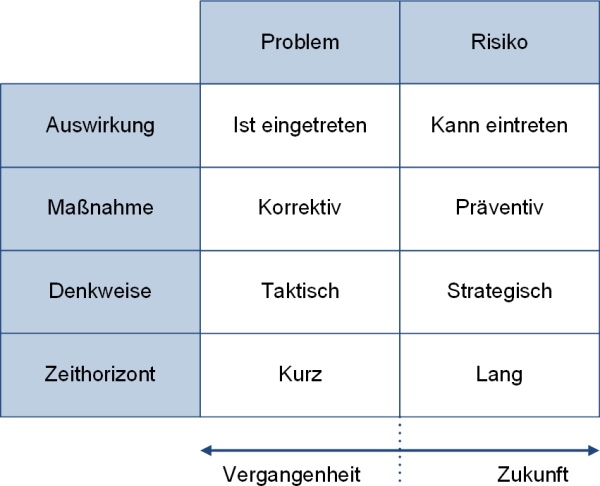

In Abbil­dung 3 sind die bei­den Begrif­fe tabel­la­risch gegenübergestellt.

Gegenüberstellung von Risiko und Problem, (C) Peterjohann Consulting, 2019-2026

Abbil­dung 3: Gegen­über­stel­lung von Risi­ko und Pro­blem (nach /Wanner15/)

Die Ver­wen­dung der bei­den Begrif­fe in → Pro­jekt­ma­nage­ment fin­det sich in der Beschrei­bung zum → Risi­ko­ma­nage­ment in Pro­jek­ten.

Ver­wand­te Begriffe

  • Stö­rung, Not­fall (oder auch Kri­se), Kata­stro­phe: Dies sind Aus­prä­gun­gen / Gewich­tun­gen von Pro­ble­men. Für alle drei Aus­prä­gun­gen gibt es eigen­stän­di­ge Dis­zi­pli­nen: Störungs‑, Kri­sen- und Katastrophenmanagement
  • Aus­wir­kung: Die Aus­wir­kung eines Risi­kos betrach­tet die mög­li­chen Fol­gen eines Risi­kos. Eine Aus­wir­kung ist also hypo­the­tisch, ein Pro­blem konkret
  • Auf­ga­be: Die Wiki­pe­dia grenzt das Pro­blem von der Auf­ga­be wie folgt ab /#Wiki-Problem/:
    “Ein Pro­blem unter­schei­det sich von der Auf­ga­be dadurch, dass bei letz­te­rer der Lösungs­weg von Beginn an bekannt ist. Bei der Auf­ga­be ist zwar auch eine Bar­rie­re (Arbeits­leid) vor­han­den, aber die­se lässt sich durch den bekann­ten Lösungs­weg als Arbeits­mo­ti­va­ti­on leich­ter überwinden.”
