1. Beschreibung
Im → Risikomanagement ist das Erkennen und die Behandlung von möglichen Risiken die zentrale Aufgabe. Dazu werden (in der praktischen Umsetzung) einzelne Risiken in dem Risikoregister (oder auch Risikoliste, seltener Risikokatalog oder Risikoprotokoll genannt) erfasst und pro Einzelrisiko die Wahrscheinlichkeit des Eintretens und die Auswirkung auf das → Vorhaben (oder Projekt) beschrieben.
Um die Gesamtrisikosituation schnell erfassen zu können, werden die (wesentlichen) Risiken dann in die Risikomatrix, die mehrere Zeilen und Spalten umfasst, eingetragen. Diese kann im nicht-ausgefüllten Zustand folgendes Aussehen haben:
Abbildung 1.1: Die Risikomatrix
Die Risikomatrix ist ein zentrales Element im → Projektmanagement und wird daher in nahezu jedem Projekt verwendet. Aber:
- Das Risikomanagement ist eine umfangreiche Disziplin. In Projekten wird häufig ein Risikomanagement-Prozess durchlaufen, der sich unter anderem mit der Erstellung und Befüllung der Risikomatrix beschäftigt
- Obwohl die Risikomatrix einfach zu erklären ist, sollte ihr Einsatz in Unternehmen und Organisationen durch erfahrene Kräfte durchgeführt werden, denn die zugrundeliegenden Planungen und Skalen müssen vorab passend bestimmt werden
1.1 Anmerkungen / Varianten
Die Risikomatrix ist in verschiedenen Größen zu finden (typische Anordnungen: 3x3, 4x4, 5x5 oder 6x6). Zudem werden – gerade in der Literatur – häufig statt der Farbdarstellung Blau- oder Grautöne verwendet. Hier sind einige Varianten wiedergegeben – zur Großdarstellung bitte auf die jeweilige Abbildung klicken.
Die Bezeichnungen Auswirkung und Tragweite werden (hier, aber auch in der Literatur) gleichermaßen verwendet.
Um die (numerischen) Wahrscheinlichkeiten und Auswirkungen auf die Risikomatrix übertragen, kann eine Skala verwendet werden.
Abbildung 1.6: Die Risikoskala
Ergänzt man die Skala um Chancen, die neben den klassischen Risiken ebenfalls erfasst werden könnten, so ergibt sich eine erweiterte Skala, die so aussehen könnte /PBG12/:
Abbildung 1.7: Die Risikoskala (große Variante nach /PBG12/)
Das hier eingezeichnete rote Dreieck umspannt den sogenannten “Arrow of Attention” – den Bereich, in dem sich Risiken (und Chancen) befinden, die besondere Aufmerksamkeit benötigen, da ihre Auswirkungen erheblich sein können.
1.2 Einsatz
Die Risikomatrix kann in Projekten zur schnellen Visualisierung von Risiken verwendet werden. Hierzu werden zunächst die Risiken aus dem Risikoregister auf die Risikomatrix übertragen.
Hier ein Beispiel: In diesem Projekt geht es darum, eine Sommerparty (in einer Gartenanlage) zu organisieren und auch durchzuführen. Folgende vier Risiken wurden vom Planungsteam im Risikoregister erfasst:

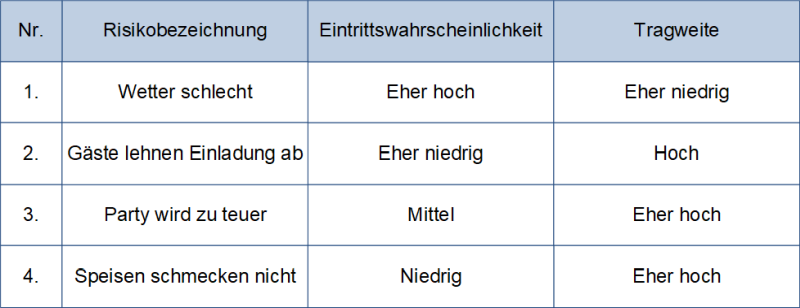

Abbildung 2.1: Das Risikoregister: Beispiel Sommerparty
Anmerkung:
Auf die exakte Unterscheidung zwischen Ursache – Ereignis – Auswirkung (in Form einer Risikosequenz beschrieben) wurde hier aus Vereinfachungsgründen verzichtet und stattdessen der Begriff “Risikobezeichnung” verwendet.
Durch Eintragen der Einzelrisiken (Kreise mit Zahlen, die die Nummern aus dem Risikoregister repräsentieren) wird die Risikomatrix gefüllt.
Abbildung 2.2: Die Risikomatrix: Beispiel Sommerparty
Im Laufe des Projekts werden die einzelnen Risiken weiter beobachtet. Bei besonders kritischen Risiken werden dabei (möglichst frühzeitig) Maßnahmen benannt, durchgeführt und auf ihre Wirkung hin überprüft.
In unserem Beispiel liegen die beiden Risiken 2 und 3 außerhalb der Akzeptanzlinie (rot gestrichelte Linie). Also werden Maßnahmen benannt, deren Wirkung (blau gestrichelte Pfeile) die Eintrittswahrscheinlichkeit und die Auswirkung auf das Projekt reduzieren. Wenn die Maßnahmen wie geplant wirken, so befinden sich die Risiken anschließend innerhalb der Akzeptanzlinie (gestrichelte Kreise 2 und 3).
Abbildung 2.3: Die Risikomatrix: Beispiel mit Maßnahmen
Weitere Anmerkungen:
- Bei größeren Projekten wird vor oder mit → Projektstart eine Risikoklausur durchgeführt: Dort wird die Risikomatrix dann auf einer Metaplanwand bearbeitet, was bei der Diskussion über die Risikosituation hilfreich ist
- Die Risikomatrix kann direkt aus dem Risikoregister (mit einem Tabellenkalkulationstool) erstellt werden
- Bei Großprojekten kommen anstatt von Risikoregistern eigenständige Risikomanagementtools zum Einsatz, die insbesondere den zeitlichen Verlauf der Risiken überwachen und steuern
- In der Praxis treten häufig Schwierigkeiten bei der quantitativen Zuordnung der Risiken auf
- Die Risikomatrix kann auch direkt in die Statusberichte (eines Projekts) eingebaut werden
