Management-Zusammenfassung zu diesem Beitrag:
Ein Change Request (deutsch: Änderungsanfrage oder Änderungsantrag) bezeichnet ein formales Vorgehen oder formales Dokument, um Änderungen am Produktumfang beantragen und vornehmen zu können. Change Requests sind Teil des Änderungsmanagements in Projekten.
Es wird in diesem Beitrag der Change Request charakterisiert.
Das Konzept des Change Requests ist sowohl ein Teil des Projektmanagements wie auch des Requirements Engineerings. In beiden Disziplinen kommt den Change Requests eine große Bedeutung zu (Abbildung 1).
Abbildung 1: Einordnung des Change Requests im → Projektmanagement- und Requirements-Engineering-Kontext
1. Einleitung und Grundlagen
Das → PMI /PBG17‑d/ definiert:
“Änderungsantrag / Change Request. Ein formaler Vorschlag zur Änderung eines Dokuments, eines Liefergegenstandes oder eines Basisplans.”
In der Wikipedia steht /#Wiki-Change-Request/:
“Eine Änderungsanforderung (auch Change Request abgekürzt CR oder Request for Change abgekürzt RfC) bezeichnet im Änderungswesen von Projekten einen formalisierten Wunsch nach Veränderung der Eigenschaften eines bestimmten Produktmerkmals.
Jede Änderungsanforderung sollte in einem kontrollierten Prozess bewertet, entschieden und kommuniziert werden.”
In Abbdildung 2 sind die beiden wesentliche Aspekte eines Change Requests dargestellt.

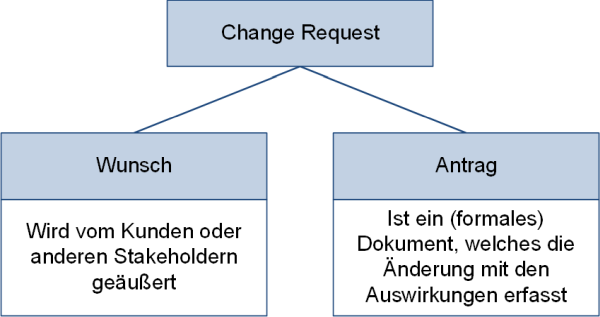

Abbildung 2: Aspekte einss Change Requests
1.1 Kurzcharakterisierung von Change Requests
Change Requests können folgendermaßen charakterisiert werden — Change Requests …
- heißen zu gut Deutsch: Änderungsanträge.
- dienen dem formalen Abstimmungsprozess zwischen Fachabteilung und Entwicklungsteam.
- werden durch die Fachabteilungen erstellt.
- basieren auf bestehenden Spezifikationen (nicht auf realisierten Versionen einer Anwendungs-Software!!!).
- sind häufig “normale” (Word-)Dokumente.
- haben im Idealfall nur eine beschränkte Lebens-/Gültigkeitsdauer und werden in die Dokumentation (Spezifikation u.a.) eingearbeitet.
- bedürfen der Diskussion und der Abstimmung zwischen den Beteiligten und haben immer einen definierten Status.
- führen im Normalfall zu einer Veränderung der Anwendungs-Software.
- führen zur keiner Änderung der Datenbestände (dies machen Data Change Requests).
- sind kein Instrumentarium zur Fehlerbehebung.
- gliedern sich in das Change- und Konfigurationsmanagement ein.
- haben eine fortlaufende Nummer.
- beziehen sich auf eine abgenommene / freigegebene Version (→ Baseline) der Feinspezifikation (mit Version & Datum).
- haben immer den gleichen, formalen Aufbau.
- werden durch die Fachabteilung vorpriorisiert und mit einem Wunschdatum versehen.
- haben einen Status, der nicht “im Dokument” selber, sondern in der übergeordneten CR-→ Liste festgehalten wird.
- werden nach Erstellung nicht mehr verändert.
2. Die Verwendung von Change Requests
Change Requests werden im Projektmanagement und im → Requirements Engineering gleichermaßen verwendet.
2.1 Im Projektmanagement
Im Projektmanagement sind Änderungen Change Requests wesentlich. Änderungen verursachen in der Regel Mehraufwände und damit Kosten. Da der Kostenrahmen und der Kostenplan aber zu Beginn des Projekts festgelegt werden, müssen Änderungen gezielt über einen formalen Prozess in das Projekt eingebracht werden.
Bei einer hohen Anzahl von Änderungen sollte eine neue Baseline gezogen werden, um so die Vergleichbarkeit zu gewährleisten, denn ansonsten würden die Mechanismen des Projektcontrollings nicht mehr greifen. Insbesondere bei der → Earned Value Analysis würde ansonsten die ermittelten Zahlen an Aussagekraft verlieren.
2.2 Im Requirements Engineering
Werden Änderungswünsche an ein bereits spezifiertes oder entwickeltes System geäußert, so müssen diese in einem ersten Schritt überprüft werden. Hierzu werden die → Traces von Anforderungen genutzt und mittels einer Einflussanalyse überprüft.
3. Generelle Regeln im Umgang mit den Changes Requests
Folgende Regeln sollten beim Umgang mit Change Requests beachtet werden:
- Alle Änderungen müssen erfasst werden
- Bereits das Bewerten der Änderungswünsche verursacht Kosten. Diese müssen vorab benannt werden
- Gravierende Änderungen müssen durch einen Aussschuss (Board) genehmigt werden
- Bei vielen Änderungen muss nach der Genehmigung eine Baseline gezogen werden
