Management-Zusammenfassung dieses Beitrags:
Projekte können über Prozesse bearbeitet werden. Prozessmodelle reihen die einzelnen Prozesse aneinander. Hierüber können Projekte gesteuert werden.
Es werden in diesem Beitrag Prozesse für Projekte und deren Einsatz vorgestellt.
Projekte können über Prozesse bearbeitet werden. Die zeitliche oder logische Anordnung der Prozesse wird als Prozessmodell bezeichnet; das Prozessmodell ist einem Phasenmodell untergeordnet. Über Prozesse und Prozessmodelle können Zuordnungen für den Ablauf und die Steuerung in Projekten vorgenommen werden.
Die Projektprozesse sind immer in einen Projektkontext, in dem → Projektmanagement betrieben werden soll, eingebettet. Prozesse in Projekten hängen eng mit den → Projektphasen zusammen. Zur Beschreibung von Projektprozessen kann die → ITTO-Darstellung verwendet werden.
Prozesse müssen auch von allen Beteiligten “gelebt” werden: Wenn die Prozesse nur definiert werden, jedoch keine Anwendung finden, sind sie nutzlos und führen zur Demotivation der Beteiligten.
1. Einleitung und Grundlagen
Projekte können über Prozesse bearbeitet werden. Über eine zeitliche oder logische Anordnung der Prozesse ergibt sich eine Bearbeitungsreihenfolge von Aufgaben in Projekten. Ein Prozess selbst wird generell über Eingangswerte, Tätigkeiten und Ausgangswerte beschrieben. Dabei sind Eingangs- und Ausgangswerte in der Regel Dokumente oder allgemein → Liefergegenstände, bei den Tätigkeiten handelt es sich meistens um → Werkzeuge und Methoden (die dann auch → Workshops und Meetings einschließen).
1.1 Definitionen
In der DIN 69001:2009 steht zu den Projektprozessen /DIN25/:
“Projektmanagementprozess / PM-Prozess (project management process): Nutzung von Ressourcen oder Informationen (im Rahmen der Prozessgruppe Projektmanagementprozesse) zur Erzielung eines Prozessergebnisses
Anmerkung: Der Prozess besteht immer aus Input — Umsetzung bzw. Vorgehen — → Output”.
Das → PMI definiert einen Prozess wie folgt /PBG17‑d/:
“Prozess / Process. Eine systematische Reihe von Vorgängen, die auf das Erreichen eines Endergebnisses ausgerichtet sind, indem ein oder mehrere Eingangswerte bearbeitet werden, um einen oder mehrere Ausgangswerte zu erzeugen”.
1.2 Zur Darstellung von Prozessen in Projekten
Um Prozesse in Projekten zu visualisieren / beschreiben, werden häufig Rechtecke verwendet, in denen der Prozessname steht. Die Prozessrechtecke werden dann über gerichtete Pfeile verbunden — es ergibt sich eine Anordnung, die als Abarbeitungsreihenfolge genutzt werden kann (Abbildung 1.1).
Abbildung 1.1: Eine einfache Prozessanordnung
Der Prozessname selbst besteht in der Regel aus einem Substantiv mit einem Verb. Auf Projekte bezogen, ergibt sich beispielsweise eine minimale Prozessanordnung mit vier Prozessen (Abbildung 1.2). Diese vier Prozesse entsprechen den vier → Projektphasen im Phasenmodell, welches auf der Webseite → Projektphasen beschrieben wird.
Abbildung 1.2: Eine minimale Prozessanordnung für Projekte
Eine mögliche, einfache Prozessanordnung ist in Abbildung 1.3 dargestellt. Es sind neun Prozesse hintereinander angeordnet. Beginnend mit dem Prozess “→ Ziele definieren” wird nach der Bearbeitung aller Prozesse der Prozess “Prozessabschluss durchführen” erreicht.
Abbildung 1.3: Eine einfache Prozessanordnung für Projekte
1.3 Unterteilung der Projektprozesse
Projektprozesse können sich auf den Ablauf oder auf den Inhalt beziehen (Abbildung 1.4): Dabei bezeichnen …
- Projektmanagementprozesse: Diejenigen Prozesse, die den Ablauf des Projekts bestimmen. Sie sind zu einem großen Teil vor → Projektstart bereits durch allgemeine Projektmanagementvorgaben (z.B. aus dem → PMO) bestimmt und sind nicht produktspezifisch;
- Projektproduktprozesse: Diejenigen Prozesse, die das Ergebnis (oder auch den → Liefergegenstand) bestimmen. Die Projektproduktprozesse werden durch das Expertenwissen zum Produkt festgelegt und können nicht “von außen” vorgegeben werden. Bei den Projektproduktprozessen ist entsprechend das → Projektteam gefordert.
Abbildung 1.4: Unterteilung von Projektprozessen
Anmerkung:
Vielfach werden in Projekten noch eigene Projektmanagementprozesse durch den → Projektmanager oder das Projektteam definiert, was jedoch generell nicht notwendig sein sollte.
1.4 Prozesse in den Normen und Standards zum Projektmanagement
In den Normen und Standards der Fachverbände spielen die Prozesse eine große Rolle. In Abbildung 1.5 ist eine Eiordnung der Prozesse in den Normen und Standards dargestellt.
Abbildung 1.5: Die Normen zum → Projektmanagement: Gegenüberstellung der Prozesse
Im Beitrag “→ Normen und Standards im Projektmanagement” auf dieser Website ist eine umfassende Beschreibung der → Prozesse in den Normen enthalten.
2. Zum Zusammenhang von Prozessen und Phasen
In diesem Beitrag werden die Projektprozesse als eine Verfeinerung der Projektphasen verstanden — Phasen werden weiter in einzelne Prozesse unterteilt.
Der Zusammenhang von Phasen und den Phasenelementen Prozesse, Methoden, Dokumente, → Checklisten und → Vorlagen ist in Abbildung 2.1 dargestellt. Die Nummern in den roten Kreisen geben dabei die Reihenfolge bei der Erstellung eines kompletten Phasenmodells mit allen Phasenelementen an: Erst die Phasen (1), dann die Prozesse (2), dann die Dokumente (3) und abschließend die Werkzeuge und Methoden (4).
Abbildung 2.1: Phasen und Phasenelemente im Zusammenhang
Unter dem Begriff Tätigkeiten werden die Phasenelemente Prozesse, Werkzeuge, Methoden, Workshops, Meetings und Sitzungen zusammengefasst. Unter Dokumente werden auch Vorlagen, Formulare, Checklisten und allgemein Liefergegenstände verstanden.
In Abbildung 2.2 ist beispielhaft ein Phasenmodell mit einigen “konkreten” Phasenelementen dargestellt. Die Projektmanagementprozesse sind in der blauen Reihe benannt — von “Umfeld- / Situationsanalyse” bis “Kick-out-→ Meeting”.
Abbildung 2.2: Ein Phasenmodell für Projekte — Beispiel mit Phasenelementen
3. Die Prozesse in der DIN 69901
Die DIN 69901 /DIN25/ definiert 14 Projektmanagement-Prozesse (aus insgesamt 59), die in allen Projekten durchlaufen werden müssen, die 69901 fasst diese 14 als “Mindeststandard” zusammen. Reiht man diese aneinander, so ergibt sich ein Ablauf, der die wesentlichen Aspekte eines Projekts abdeckt: Diese Reihung kann zusammenfassend als “die 14 Minimalprozesse” bezeichnet werden (Abbildung 3.1).
Abbildung 3.1: Die 14 Minimalprozesse der DIN 69901
In Abbildung 3.2 sind die 14 Minimalprozesse der DIN 69901 den Projektphasen der DIN zugeordnet. Es ergibt sich ein eigenständiges, minimales Phasenmodell, welches bereits so zur Projektdurchführung oder auch als Grundgerüst für eigene Phasenmodelle verwendet werden kann.

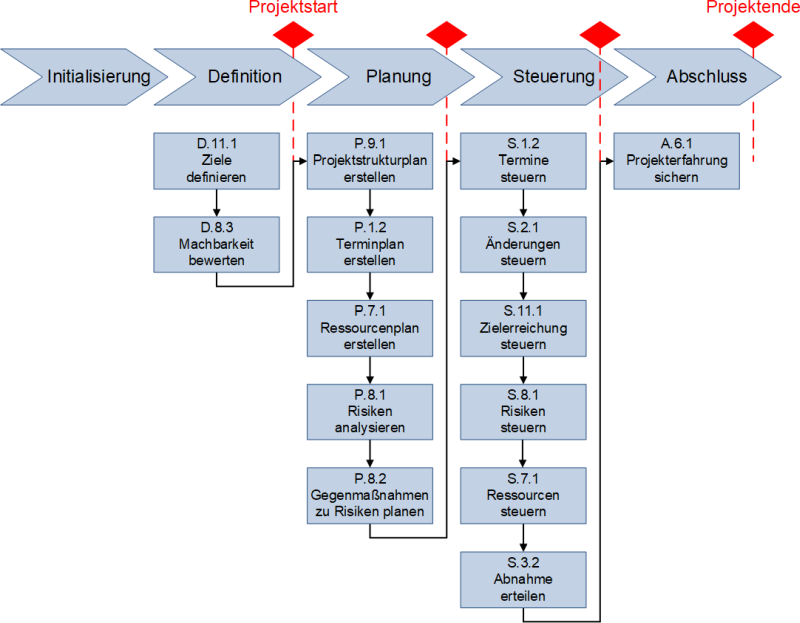

Abbildung 3.2: Die 14 Minimalprozesse der DIN 69901 mit Meilensteinen
Die einzelnen Prozesse werden in der DIN 69001 jeweils über ein Datenblatt beschrieben, welches den immer gleichen fomalen Aufbau besitzt (Abbildung 3.3).
Abbildung 3.3: Vorlage zur Erfassung von DIN-Prozessen /DIN25/
In Abbildung 3.4 ist der DIN-Prozess “D.8.3 Machbarkeit bewerten” dargestellt.
Abbildung 3.4: Der DIN-Prozess “D.8.3 Machbarkeit bewerten”: Prozessbeschreibung /DIN25/
4. Die Prozesse nach PMI
Das PMI kennt im PMBOK Guide von 2017 /PBG17‑d/ wie auch im Prozessgruppen-Praxisleitfaden /PMI-Process-Groups23‑d/ insgesamt 49 (Einzel-)Prozesse. Die einzelnen Prozesse werden jeweils über eine → ITTO-Darstellung und zusätzlich über ein angepasstes Datenflussdiagramm beschrieben. Durch Auswahl und Aneinanderreihung einiger Prozesse entsteht eine Prozessanordnung nach PMI für ein konkretes Projekt.
Bei der → ITTO-Darstellung werden die drei Elemente Eingangswerte (englisch: Inputs), Werkzeuge und Methoden (Tools & Techniques) sowie Ausgangswerte (Outputs) aufgelistet (Abbildung 4.1). Aus den Eingangswerten werden durch die Werkzeuge und Methoden die Ausgangswerte gewonnen.
Abbildung 4.1: Prozesse: ITTO-Darstellung mit Methoden und Dokumenten (nach /PBG17‑d/ und /PMI-Process-Groups23‑d/)
Der PMI-Prozess “Kosten → schätzen” wird mit der ITTO-Darstellung wie in Abbildung 4.2 beschrieben.
Abbildung 4.2: ITTO-Darstellung für den Prozess “Kosten schätzen” (nach /PBG17‑d/ und /PMI-Process-Groups23‑d/)
Das beim PMI zur Prozessbeschreibung verwendete Datenflussdiagramm kennt vier Elemente, die genutzt werden (Abbildung 4.3):
- Der Prozess (engl. Process)
- Der Datenfluss (Data flow)
- Die → Projektdokumente (Project Documents)
- Das Unternehmen / die Organisation (Enterprise / Organisation)
Abbildung 4.3: Elemente des Datenflussdiagramms für Prozesse nach PMI /PBG17‑d, PMI-Process-Groups23‑d/
Abbildung 4.4 zeigt das Datenflussdiagramm zum Prozess “Kosten schätzen”.
Abbildung 4.4: Datenflussdiagramm zum Prozess “Kosten schätzen” nach PMI /PBG17‑d, PMI-Process-Groups23‑d/
Anmerkung:
Die Nummern 7.2 und 5.12 beim Prozess in Abbildung 4.4 sind die Prozessnummern im /PBG17‑d/ bzw. /PMI-Process-Groups23‑d/.
5. Ausgewählte Einzelprozesse
Es kann sinnvoll sein, einige Einzelprozesse für das Projektmanagement genauer zu definieren, um sie so zu konkretisieren und umsetzbar zu machen. In diesem Abschnitt sind beispielhaft der → Zielentwicklungsprozess und der → Stakeholdermanagement-Prozess mit den jeweiligen Prozessschritten dargestellt.
5.1 Der Zielentwicklungsprozess
Der Zielentwicklungsprozess mit seinen acht Einzelschritten ist in Abbildung 5.1 dargestellt. Es müssen nicht immer alle Schritte durchlaufen werden; mehrere Schritte dürfen auch gleichzeitig durchgeführt werden. Generell sollten alle Prozessschritte vor dem eigentlichen Projektstart durchgeführt werden.
Abbildung 5.1: Der Zielentwicklungsprozess
5.2 Der Stakeholdermanagement-Prozess
Der → Stakeholdermanagement-Prozess (Abbildung 5.2) beginnt mit einem vorgelagerten, einmaligen Planungsschritt (0 — Stakeholdermanagement planen) und wird dann durch vier weitere Schritte ergänzt, die auch wiederholt durchlaufen werden können.
Abbildung 5.2: Der Stakeholdermanagement-Prozess (Ablaufdarstellung)
Die Schritte 1 und 2 (→ Stakeholder identifizieren und analysieren) sollten zumindest einmal vor Projektstart durchgeführt werden, während die Stakeholderbehandlung und ‑steuerung in der Regel im laufenden Projekt erfolgen.
6. Häufig gestellte Fragen und Antworten (FAQ) zu den Projektprozessen
- F: Kann ein Projekt über universell vordefinierte Prozesse umgesetzt werden?
A: Prinzipiell geht das. Allerdings kann es sein, dass dies nicht “spezifisch” genug ist, und damit zu einen “zuviel” gemacht wird (wie beispielsweise Berichte, die nicht benötigt werden) oder organisationsinterne Themen nicht adressiert werden (wie beispielsweise Erfüllung von Vorgaben zum → Qualitätsmanagement). - F: Wo findet man weitere Informationen zu den Projektprozessen?
A: Informationen zu den Projektprozessen zu finden und passend einzuordnen, ist nicht ganz einfach. Neben der Beschreibung in diesem Beitrag kann die Beschreibung zu den → Projektphasen auf dieser Website verwendet werden. Generell “liegen” die Prozesse zwischen den Projektphasen und den Werkzeugen und Methoden. Daher finden sich bei den Beschreibungen zu den → Werkzeugen und Methoden in Projekten häufig auch vertiefende Informationen zu den Prozessen. - F: Wie viele Prozesse darf eine Phase enthalten?
A: Jede Phase hat zumindest einen Prozess. Eine Obergrenze gibt es nicht, aber mehr als 20 Prozesse in einer Phase sind ungewöhnlich. - F: Wie viele Prozesse darf ein Projekt / ein → Projektmanagementsystem enthalten?
A: Da jede Phase zumindest einen Prozess besitzt, ist die Anzahl der Phasen die unterere Grenze, somit mindestens vier. “Nach oben” gibt es keine → Beschränkung, die “übliche” Größenordnung ist etwa 40 bis 60.
Haben Sie noch weitere Fragen oder möchten Sie Ergänzungen an der FAQ vornehmen? Am besten schreiben Sie mir hierzu eine E‑Mail an: kontakt@peterjohann-consulting.de.
