Schätzen in Projekten Aufwände passend zum richtigen Zeitpunkt ermitteln

Die Bedeu­tung des Schät­zens von Auf­wän­den bei der Pla­nung und Umset­zung von Pro­jek­ten ist unbe­strit­te­n­er­ma­ßen sehr hoch. Den­noch tre­ten in der Pra­xis Proble­me mit Schät­z­er­geb­nis­sen auf, die sel­ten aus der man­geln­den oder fal­schen Anwen­dung von Werk­zeu­gen und Metho­den resul­tie­ren, son­dern oft­mals das Resul­tat von nicht-abge­stimm­ten Schätz­pro­zes­sen sind.
In die­sem Bei­trag wird das Schät­zen von Auf­wän­den in (klas­si­schen) Pro­jek­ten beschrieben.

Fol­gen­den Fra­ge­stel­lun­gen sind beim Schät­zen in Pro­jek­ten essenziell:

  • Was wird geschätzt?
  • Wann wird geschätzt?
  • Wie wird geschätzt?
  • Wie wird nach der Schät­zung mit den Schät­z­er­geb­nis­sen umgegangen?

1. Einleitung und Grundlagen

1.1 Definitionen

Die DIN 69901–5:2009 /DIN20/ defi­niert die Auf­wands­schät­zung wie folgt:
“Auf­wands­schät­zung — effort esti­ma­ti­on: Ein­ma­li­ge oder wie­der­hol­te Schät­zung von Kos­ten, Zeit und / oder Res­sour­cen­be­darf, ins­be­son­de­re für zukünf­ti­ge Vor­gän­ge, → Arbeits­pa­ke­te oder Projekte.”

Das → PMI schreibt /PBG21‑d/ zur Schät­zung:
“Schät­zung / Esti­ma­te. Eine quan­ti­ta­ti­ve Bewer­tung des wahr­schein­li­chen Betrags oder Ergeb­nis­ses einer Varia­blen, wie Kos­ten, Res­sour­cen, → Auf­wand oder → Dau­er eines Pro­jekts.“
und zu den Schätz­me­tho­den:
“Schätz­me­tho­den: Esti­mat­ing Methods. Metho­den zur Ermitt­lung der unge­fäh­ren Arbeits­men­ge, Zeit oder Kos­ten eines Projekts.”

In der Wiki­pe­dia steht zur Auf­wands­schät­zung in der Soft­ware­tech­nik /#Wiki-Schätzen/:
“Auf­wands­schät­zung oder ‑abschät­zung oder Kos­ten­schät­zung ist in der Soft­ware­tech­nik ein Bestand­teil der Pla­nung eines Soft­ware­pro­jekts oder eines Arbeits­pa­ke­tes. Dabei wird geschätzt, wie vie­le Per­so­nen und wie viel Zeit für die ein­zel­nen Arbeits­schrit­te oder Pro­gramm­tei­le not­wen­dig sind, wel­che Res­sour­cen gebraucht wer­den und was es letzt­lich kos­tet. Kos­ten, Ter­mi­ne und benö­tig­te Res­sour­cen sind die Grund­la­ge für ein Ange­bot oder für eine Ent­schei­dung, ob, wie und wann ein Soft­ware­pro­jekt oder → Arbeits­pa­ket davon gemacht wird.”

→ Schreib­wei­sen und Sprechweisen:

  • Schät­zun­gen oder Schät­zen beschrei­ben Tätig­kei­ten, aus denen Schät­z­er­geb­nis­se resul­tie­ren, die in der Regel schrift­lich fest­ge­hal­ten wer­den (in Dokumenten)
  • In die­sem Bei­trag wird der Begriff Schätz­me­tho­de ver­wen­det (und nicht Schätz­ver­fah­ren oder Schätztechnik)
  • Der Begriff Auf­wands­schät­zung wird in die­sem Bei­trag mit zwei “s” geschrie­ben; Auf­wand­schät­zung mit nur einem “s” wird nicht genutzt

1.2 Abgrenzung: Schätzen, Raten, Vermuten, Planen, Ermitteln und Berechnen

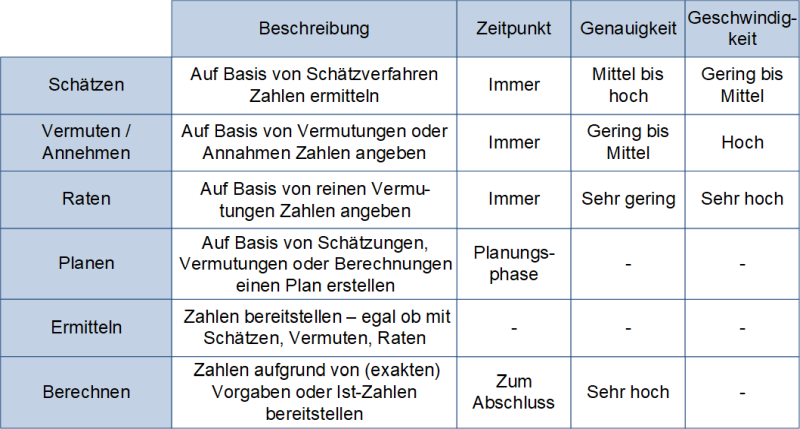

Schät­zen darf nicht ver­wech­selt wer­den mit ande­ren Tätig­kei­ten, die dazu die­nen, vor­ab Aus­sa­gen über den benö­tig­ten Auf­wand eines Pro­jekts zu bekommen.

Aus­sa­ge:
“Eine Schät­zung ist kei­ne Zusa­ge, son­dern eine Annah­me mit einem Risiko.”

1.3 Was wird geschätzt

Gene­rell wird der Auf­wand für die ein­zel­nen Arbeits­pa­ke­te und damit für das Gesamt­pro­jekt geschätzt. Die Schät­zun­gen auf der Arbeits­pa­ket-Ebe­ne ord­nen jedem Arbeits­pa­ket Kos­ten, Dau­er und Auf­wand zu. Durch Auf­sum­mie­rung (→ Bot­tom-up) ergibt sich dann der Gesamt­auf­wand für das Pro­jekt (Abbil­dung 1.1). Vor­aus­set­zung für die­se Fein­schät­zung ist eine genaue Beschrei­bung der Arbeitspakete.

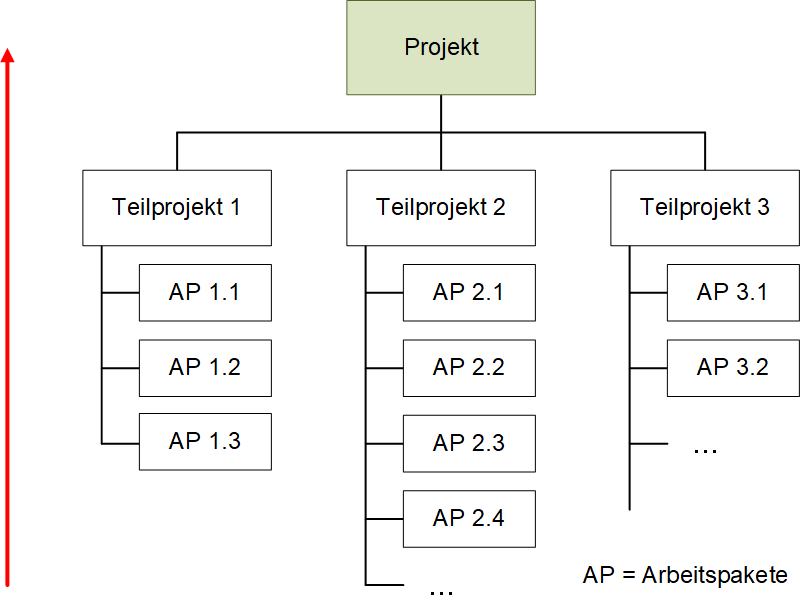

Der Projektstrukturplan und die Bottom-Up-Summierung, (C) Peterjohann Consulting, 2021-2023

Abbil­dung 1.1: Der → Pro­jekt­struk­tur­plan und die Bottom-up-Summierung

Das PMI defi­niert die Bot­tom-up-Schät­zung fol­gen­der­ma­ßen /PMG-BA17/:
“Bot­tom-Up Esti­mat­ing. A method of esti­mat­ing dura­ti­on or cost by aggre­ga­ting the esti­ma­tes of the lower-level components.”

2. Schätzzeitpunkte und Genauigkeit

Im Lau­fe eines Pro­jekts wird zu unter­schied­li­chen Zeit­punk­ten mit unter­schied­li­cher → Genau­ig­keit geschätzt (Abbil­dung 2.1). Typi­scher­wei­se soll­ten min­des­tens zu fol­gen­den drei Zeit­punk­ten Schät­zun­gen vor­ge­nom­men werden:

  1. Vor Beginn des Pro­jekts wird mit der → Mach­bar­keits­stu­die abge­schätzt, wel­cher Grö­ßen­ord­nung (“Rough Order Magni­tu­de – ROM”) das Gesamt­pro­jekt zuzu­ord­nen ist
  2. Bei der Aus­ar­bei­tung des Pro­jekts wird meis­tens eine Kos­ten-Nut­zen-Ana­ly­se vor­ge­nom­men, über die das Pro­jekt­bud­get fest­ge­legt wird
  3. Erst mit → Pro­jekt­start und der Erstel­lung der kon­kre­ten Plä­ne (wie dem Pro­jekt­struk­tur­plan – → PSP) kommt es zur defi­ni­ti­ven Schät­zung auf Basis der Arbeitspakete
Der Korridor der Unsicherheit, (C) Peterjohann Consulting, 2014-2023

Abbil­dung 2.1: Der “→ Kor­ri­dor der Unsi­cher­heit” (nach /Kerzner08/)

Die nach­fol­gen­de Tabel­le (Abbil­dung 2.2) gibt die Grö­ßen­ord­nung der Abwei­chun­gen in den ein­zel­nen Schätz­pha­sen wieder.

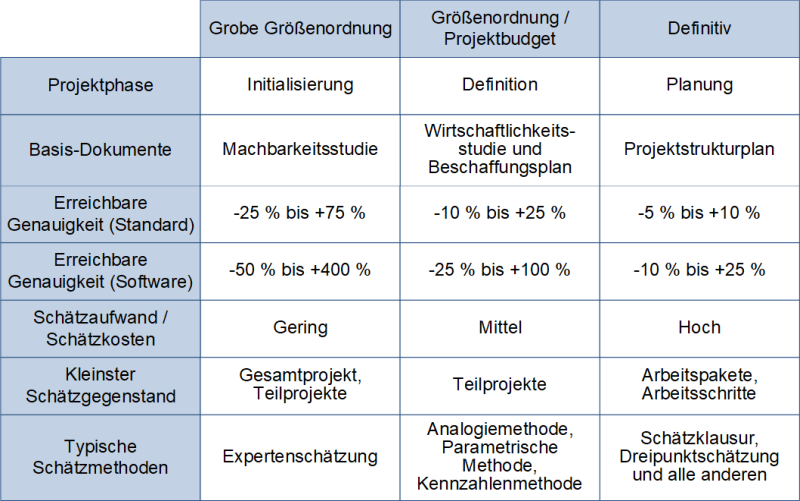

Abschätzungen der Größenordnung, (C) Peterjohann Consulting, 2014-2023

Abbil­dung 2.2: Abschät­zun­gen der Grö­ßen­ord­nung (nach /Kerzner08/)

3. Die wesentlichen Schätzmethoden zur Aufwandsermittlung

Die Bezeich­nun­gen der ver­schie­de­nen Schätz­me­tho­den vari­ie­ren in der Lite­ra­tur und auch in der Pra­xis sehr stark: Eine Aus­wahl der Bezeich­nun­gen für Schätz­me­tho­den ist in Abbil­dung 3.1 dar­ge­stellt. Die far­big dar­ge­stell­ten Schätz­me­tho­den und Schätz-Vor­ge­hens­wei­sen wer­den in die­sem Kapi­teln ein­zeln mit jewei­li­gen Stär­ken und Schwä­chen vorgestellt.

Schätzen: Methoden und Begriffe, (C) Peterjohann Consulting, 2021-2023

Abbil­dung 3.1: Schät­zen: Metho­den und Begriffe

Fol­gen­de Schätz­me­tho­den wer­den in den nächs­ten Abschnit­ten vorgestellt:

  1. Die Exper­ten­schät­zung
  2. Die Ana­lo­gie­me­tho­de
  3. Die Kenn­zah­len­me­tho­de
  4. Die Para­me­tri­sche Methode
  5. Die Drei­punkt­schät­zung
  6. Die Schätz­klau­sur

3.1 Die Expertenschätzung

Bei die­ser Metho­de wer­den Schät­zun­gen von einem (oder meh­re­ren) Exper­ten vor­ge­nom­men. Die Basis ist das “Bauch­ge­fühl” des Exper­ten, der sich auf dem Gebiet aus­kennt. Dies dürf­te die am wei­tes­ten ver­brei­te­te Schätz­me­tho­de sein.

Typi­scher­wei­se wird sie bei der (Erst-)Schätzung von Arbeits­pa­ke­ten ein­ge­setzt: Dort soll­te der Arbeits­pa­ket­ver­ant­wort­li­che die Schät­zung vornehmen.

Stär­ken:

  • Sehr schnell
  • Qua­si immer möglich

Schwä­chen:

  • Schwer über­prüf­bar; Über­prü­fung führt schnell zu per­sön­li­chen Angriffen
  • Nur für “homo­ge­ne” Gebie­te einsetzbar
  • Even­tu­ell durch per­sön­li­che Vor­lie­ben geprägt

3.2 Die Analogiemethode

Aus bereits been­de­ten Pro­jek­ten (mit ent­spre­chen­der Ähn­lich­keit) wer­den durch Ana­lo­gie­schlüs­se die Schätz­grö­ßen abge­lei­tet.
Bei­spiel­haft sind in Abbil­dung 3.2 zwei abge­schlos­se­ne Pro­jek­te A und B dar­ge­stellt, die eine Ähn­lich­keit mit einem neu­en Pro­jekt auf­wei­sen. Der Auf­wand für das neue Pro­jekt dürf­te dann unge­fähr so groß sein wie der Auf­wand für die abge­schlos­se­nen Projekte.

Schätzen: Die Analogiemethode, (C) Peterjohann Consulting, 2021-2023

Abbil­dung 3.2: Schät­zen: Die Analogiemethode

Stär­ken:

  • Sehr schnel­le Methode
  • Gut kom­mu­ni­zier­bar

Schwä­chen:

  • Setzt ver­gleich­ba­re Pro­jek­te voraus
  • Mit Unsi­cher­hei­ten behaf­tet, da subjektiv
  • Unter Umstän­den schwer nachvollziehbar

3.3 Die Kennzahlenmethode

Aus abge­schlos­se­nen Pro­jek­ten wer­den Kenn­zah­len abge­lei­tet, die dann in neu­en Pro­jek­ten her­an­ge­zo­gen wer­den (z.B. pro­zen­tua­le Ver­tei­lung des Gesamt­auf­wands auf die ein­zel­nen → Pro­jekt­pha­sen).

Als Kurz­for­mel wird oft­mals “Men­ge * Dau­er” oder “Men­ge * Preis” genannt.

Das “Wän­de­strei­chen” ist das bekann­tes­te Bei­spiel:
“Wenn man für das Strei­chen von 100 m² Wand 2 Stun­den benö­tigt, wie lan­ge benö­tigt man dann für 1.000 m²?”

Stär­ken:

  • Bei “guten Kenn­zah­len­sys­te­men” erge­ben sich gute Ergebnisse

Schwä­chen:

  • Die Kenn­zah­len sind zumeist nur auf einen Bereich beschränkt

3.4 Die Parametrische Methode

“Para­me­tri­sche Schätz­ver­fah­ren oder auch algo­rith­mi­sche Schätz­ver­fah­ren sind Ver­fah­ren, die aus empi­ri­schen Daten zu ermit­teln ver­su­chen, wel­che Para­me­ter auf den → Pro­jekt­auf­wand und auf die Pro­jekt­lauf­dau­er Aus­wir­kun­gen haben und die­se in einen mathe­ma­ti­schen Zusam­men­hang brin­gen.”
/#→ GPM-Para­me­ter-Schät­zun­g/

In der → Soft­ware­ent­wick­lung wird die para­me­tri­sche Metho­de häu­fi­ger bei gro­ßen Pro­jek­ten ein­ge­setzt, denn es gibt hier eta­blier­te Ansät­ze wie das CoCo­Mo-Modell(, wel­ches hier aber nicht vor­ge­stellt wird).

Stär­ken:

  • Hohe Genau­ig­keit, wenn die Anwen­dung mög­lich ist

Schwä­chen:

  • Even­tu­ell hoher Auf­wand zur Erstel­lung der Parameter

3.5 Die Dreipunktschätzung

Die Drei­punkt­schät­zung oder PERT-Schät­zung (aus der Pro­gram Eva­lua­ti­on & → Review Tech­ni­que stam­mend) basiert auf (Experten-)Schätzungen, indem ein opti­mis­ti­scher, ein rea­lis­ti­scher und ein pes­si­mis­ti­scher Schätz­wert als Basis her­an­ge­zo­gen wer­den. Der Drei­punkt­schätz­wert ergibt sich als Mit­tel­wert die­ser Wer­te, wobei der rea­lis­ti­sche, mitt­le­re Wert vier­fach gewich­tet wird.

Fol­gen­de Glei­chung ergibt den Schätzwert:

Schätz­wert = (oW + 4*mW + pW) / 6

  • pW = pes­si­mis­ti­scher Wert
  • mW = rea­lis­ti­scher, mitt­le­rer Wert
  • oW = opti­mis­ti­scher Wert

Stär­ken:

  • All­ge­mein aner­kann­te Metho­de, wird nicht angezweifelt

Schwä­chen:

  • Es sind meh­re­re (Exper­ten und) Exper­ten­schät­zun­gen notwendig

3.6 Die Schätzklausur

In einer Schätz­klau­sur wer­den Exper­ten zusam­men­ge­zo­gen, die sich dann mit Schät­zun­gen eines kom­plet­ten The­mas (im All­ge­mei­nen eines Pro­jekts) ausein­ander­setzen. Eine Schätz­klau­sur wird in der Regel unmit­tel­bar mit oder nach der Erstel­lung des Pro­jekt­struk­tur­plans durch­ge­führt und dau­ert übli­cher­wei­se meh­re­re Stun­den. Wie dabei die Schät­zun­gen durch­ge­führt wer­den, ist hier­über nicht fest­ge­legt, jedoch wird viel­fach die Del­phi-Metho­de eingesetzt.

Die DIN 69901–3:2009 /DIN20/ defi­niert die fünf Ablauf­schrit­te einer Schätz­klau­sur wie folgt:

  1. Aus­wahl der Exper­ten, wel­che die Schät­zung durchführen;
  2. Ver­tei­lung der Infor­ma­tio­nen an die Experten;
  3. (Vorab-)Schätzung des Auf­wands durch die Experten;
  4. Gemein­sa­me Durch­spra­che der Schät­z­er­geb­nis­se, ins­be­son­de­re von Abwei­chun­gen (Ach­tung, auch bei Prä­mis­sen und Annahmen);
  5. Fest­le­gung des gemein­sam getra­ge­nen Schät­z­er­geb­nis­ses sowie der gemein­sa­men Prämissen.

Stär­ken:

  • Wenn die Schätz­klau­sur gut orga­ni­siert ist, führt dies zu sehr guten Ergebnissen

Schwä­chen:

  • Hoher Auf­wand

4. Das Schätzen in der Nachbereitung / Nachbetrachtung

Wenn Schät­zun­gen erfolgt sind, so kön­nen die Schät­z­er­geb­nis­se ver­wen­det wer­den. Nach Bear­bei­tung der ein­zel­nen Arbeits­pa­ke­te kann dann fest­ge­stellt wer­den, wie gut die ein­zel­nen Schät­zun­gen waren. Hier­aus kön­nen Erkennt­nis­se gewon­nen wer­den, die dann wie­der­um in wei­te­re Schät­zun­gen ein­flie­ßen können.

5. Checklisten für das Schätzen in Projekten

Gene­rell soll­ten fol­gen­de Fra­gen zu Beginn eines Pro­jekts gestellt (und beant­wor­tet) werden:

  1. Kann das Schät­zen in Pro­jek­ten über­haupt durch­ge­führt wer­den / sind die Grund­vor­aus­set­zun­gen und über­grei­fen­de Stan­dards vorhanden?
  2. Wur­den / Wer­den die Arbeits­pa­ke­te rich­tig geschätzt?

Die bei­den nach­fol­gen­den → Check­lis­ten hel­fen bei der Beant­wor­tung die­ser Fragen.

Checkliste: Gibt es übergreifende Standards zur Aufwandsschätzung?, (C) Peterjohann Consulting, 2021-2023

Abbil­dung 5.1: Check­lis­te: Gibt es über­grei­fen­de Stan­dards zur Aufwandsschätzung?

Checkliste: Wurde das Arbeitspaket richtig geschätzt?, (C) Peterjohann Consulting, 2021-2023

Abbil­dung 5.2: Check­lis­te: Wur­de das Arbeits­pa­ket rich­tig geschätzt?

6. Fragen und Antworten zum Schätzen in Projekten

Eini­ge Fra­gen zum Schät­zen in Pro­jek­ten wer­den häu­fig gestellt – die­se wer­den hier wie­der­ge­ge­ben und beantwortet.

  • F: Wel­ches ist die pas­sen­de Schätz­me­tho­de für ein Pro­jekt?
    A: Dies hängt von der Auf­ga­ben­stel­lung und von der (umge­ben­den) Orga­ni­sa­ti­on ab und kann daher nicht pau­schal beant­wor­tet werden.
  • F: Kann man auf das Schät­zen in Gän­ze ver­zich­ten?
    A: Wenn man in klas­si­schen Pro­jek­ten arbei­tet nein, denn dann wür­de es nicht mög­lich sein, den → Pro­jekt­plan mit den Kosten‑, Zeit- und → Res­sour­cen­plan zu erstellen.

Haben Sie noch wei­te­re Fra­gen oder möch­ten Sie Ergän­zun­gen an der FAQ vor­neh­men? Am bes­ten schrei­ben Sie mir hier­zu eine E‑Mail an: kontakt@peterjohann-consulting.de.
