Management-Zusammenfassung zu diesem Beitrag:
Der Projektstrukturplan (PSP, engl. Work Breakdown Structure, WBS) ist der zentrale Plan für die Arbeit in einem Projekt. Im Projektstrukturplan werden alle im Projekt durchzuführenden Arbeiten vor der Umsetzung benannt und damit geplant. Alle weiteren Pläne wie der Kosten‑, Termin- oder → Ressourcenplan werden aus dem Projektstrukturplan abgeleitet.
In diesem Beitrag wird die Bedeutung und die Verwendung des Projektstrukturplans beschrieben.
Wenn der → Projektstart erfolgt und der → Projektauftrag durch den → Projektsponsor unterschrieben ist, beginnen die detaillierten Planungen im Projekt. Dieses Vorgehen ist in der Welt des Projektmanagements unstrittig und fest verankert. Entsprechend heißt die erste Phase nach Projektstart die Planungsphase. Dort wiederum wird im ersten Schritt der Projektstrukturplan erstellt, der das zentrale Element für alle weiteren Pläne ist.
1. Einleitung und Grundlagen
Der Projektstrukturplan (PSP, engl. Work Breakdown Structure, WBS) unterteilt das Projekt in einzelne, hierarchische Teilpakete. Der Projektstrukturplan muss bei jedem Projekt erstellt werden.
1.1 Definitionen
Die DIN 69901–5:2009 /DIN20/ definiert den Projektstrukturplan wie folgt:
“Der Projektstrukturplan ist eine vollständige, hierarchische Darstellung aller Elemente (Teilprojekte, → Arbeitspakete) der Projektstruktur als Diagramm oder → Liste.”
Der PMBOK Guide des → PMI /PBG17‑d/ stellt den PSP als zentrales Element des Projekts dar und verweist auf die Liefergegenstände:
“Projektstrukturplan (PSP) / Work Breakdown Structure (WBS). Eine hierarchische Zerlegung des gesamten Inhalts und Umfangs der durch das → Projektteam auszuführenden Arbeit, um die → Projektziele zu erfüllen und die erforderlichen Liefergegenstände zu erstellen.”
1.2 Zeitpunkt und Verantwortlichkeiten bei der Erstellung des Projektstrukturplans
Generell sollte mit dem Projektstart / nach der Unterzeichnung des Projektauftrags durch den → Projektmanager und Projektsponsor mit der Erstellung des Projektstrukturplans begonnen werden. Beginnt man vorher — beispielsweise in der Definitionsphase — so fallen die Kosten für die → Projektplanung zwar an, können aber für den Fall, dass der Projektauftrag nicht unterzeichnet wird, nicht verrechnet werden.
Verantwortlich für die Erstellung des Projektstrukturplans ist immer der Projektmanager. Er sollte aber bei der Erstellung das gesamte Projektteam frühzeitig einbeziehen — daher bietet es sich an, das → Kick-off-→ Meeting für die (erste) Strukturierung des Projekts und damit für die Erstellung des Projektstrukturplans zu nutzen. Ist der Projektstrukturplan fertig, so müssen die einzelnen Arbeitspakete an diejenigen Projektteammitglieder zugewiesen werden, die sie dann im Projektverlauf die Umsetzung zu verantworten haben. Entsprechend werden diese Teammitglieder Arbeitspaketverantwortliche genannt. Auch wenn die Zuweisung der Arbeitspakete zu den Arbeitspaketverantwortlichen durch das Projektteam erfolgen sollte, ist der Projektmanager dafür verantwortlich, dass jedes → Arbeitspaket genau einen Arbeitsverantwortlichen hat.
1.3 Der Aufbau des Projektstrukturplans

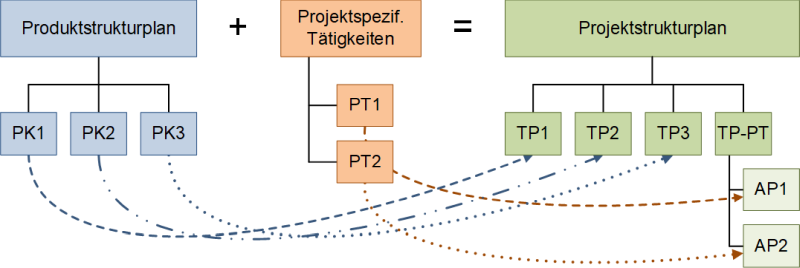

Die Elemente des Projektstrukturplans sind (Abbildung 1.1):
- Gesamtprojekt oder Gesamtpaket
- Teilprojekt oder Teilpaket (TP): Noch weiter zu untergliedernde Aufgabe oder Phase
- Arbeitspakete (AP): Kleinste, im PSP nicht mehr unterteilbare Unteraufgabe oder Unteraktivität; AP können eigenverantwortlich durch organisatorische Einheiten bearbeitet werden; die Arbeitspakete definieren Liefergegenstände (engl. Deliverables), deren Erfüllung / Erreichung überprüft werden kann
Abbildung 1.1: Der Projektstrukturplan: Schematischer Aufbau

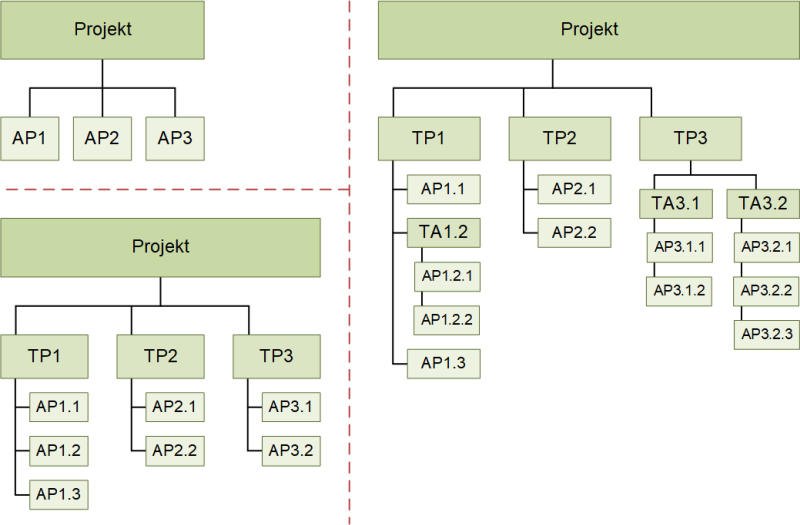

Die einzelnen Teilelemente können hierarchisch nummeriert werden.
1.4 Die Orientierung des Projektstrukturplans
Es wird zwischen dem …
- objektorientierten (auf den Gegenstand ausgerichtet),
- funktionsorientierten (auf die (Linien-)→ Tätigkeit ausgerichtet) und
- phasenorientierten (auf die → Projektphasen ausgerichtet)
PSP unterschieden (Abbildung 1.2).

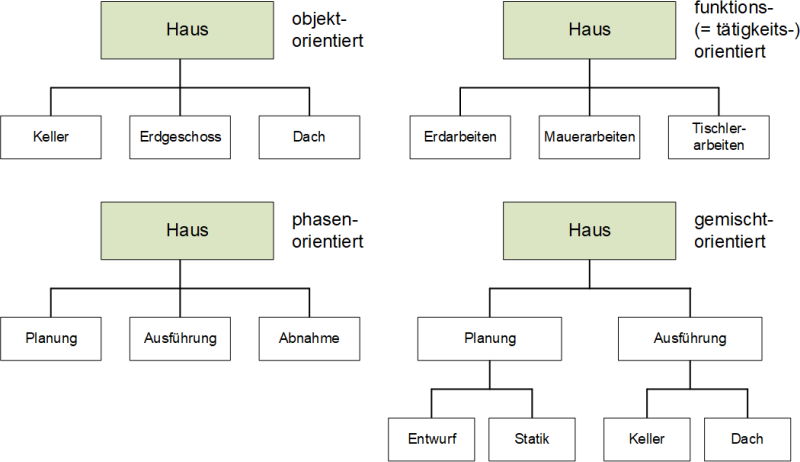

Abbildung 1.2: Der Projektstrukturplan: Beispiele mit Orientierungen
Mischformen der Orientierungen sowie Erweiterungen sind möglich.
Anmerkung:
Es sollten — anders als in diesem Beitrag — Verben zur Verdeutlichung verwendet werden. Also würde es beispielsweise statt “Keller” dann “Keller fertigstellen” heißen, wobei dann noch definiert werden müsste, was das bedeutet.
2. Das Vorgehen bei der Erstellung
Idealerweise wird der Projektstrukturplan in einer Planungsrunde durch das Projektteam erstellt. Der Projektmanager fungiert dabei als Moderator, der bei der Benennung der Aufgaben und deren Zuordnung.
Bei “großen” Projekten sollte die oberste Ebene des Projektstrukturplans vorab durch den Projektmanager und den Teilprojektmanagern bestimmt werden. In der Planungsrunde kann dann das Projektteam den einzelnen Teilprojekten zugordnet werden und dann dafür die einzelnen Teilprojekte und Arbeitspakete benennen.
2.1 Regeln bei der Erstellung des Projektstrukturplans
Folgende Regeln sind bei der Erstellung eines Projektstrukturplans hilfreich:
- Der Projektstrukturplan sollte möglichst frühzeitig (“zu Beginn des Projekts”) vorliegen
- Grundsätzlich kann nach einem → Top-down- oder einem → Bottom-up-Ansatz vorgegangen werden. Beim Top-down-Ansatz wird das zu erstellende Produkt als Ganzes betrachtet und dann zergliedert (vorteilhaft bei neuen Produkten), beim Bottom-up-Ansatz werden bereits bekannte Arbeitspakete (als Gerüst) aus Standardprojektstrukturplänen verwendet und dann ausgebaut
- Das “passende Schneiden” von Arbeitspaketen ist nicht einfach. Achten Sie darauf, dass a) die AP nicht zu groß werden und b) bei phasenorientierten PSP die AP auch in die einzelnen Phasen passen (bis auf übergreifende Themen)

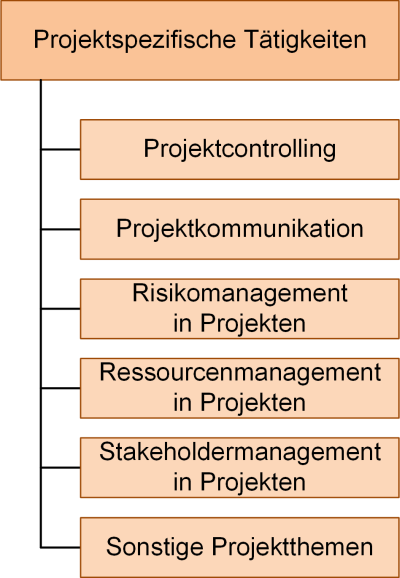

- Extern zu vergebende Aufgaben müssen immer in eigenen AP untergebracht sein
- Wenn die AP benannt sind, werden diese durchnummeriert (nach dem bereits dargestellten Schema) und die Erstellung des PSP ist damit (zunächst) beendet
- Nach der Erstellung des PSPs erfolgt die Zuordnung der AP zu den Verantwortlichen, um dann dort weiter “runtergebrochen” und spezifiziert zu werden
- Es gilt die 100-%-Regel: Alles, was im Projekt gemacht wird, steht im PSP. Nur das, was im PSP steht, wird im Projekt auch gemacht. Alle AP zusammen ergeben 100 % des (Teil-)Projekts
2.2 Typische Fallstricke bei der Erstellung des Projektstrukturplans
Bei der Erstellung eines Projektstrukturplans können viele Fehler gemacht werden, die meistens darauf basieren, dass der Projektmanager ungenügend vorbereitet ist. Folgende Fehler treten in der Praxis häufig auf:
- Es wird nicht genau benannt, was das Projekt machen soll und was nicht; daher ist es hilfreich, die wesentlichen Projekziele und Nicht-Projektziele zu benennen
- Die Planungsrunde “dauert zu lang”: Planungsrunden mit vielen Teammitgliedern sollten
- Der Projektmanager versucht inhaltliche Vorgaben zu machen: Dies ist nicht sinnvoll, da das Projektteam selbst die Experten für das Projekt stellt
- Den Arbeitspaketen werden direkt → Aufwände und Verantwortlichkeiten zugordnet; dies sollte aber erst in einem zweiten Schritt passieren
3. Beispiele von Projektstrukturplänen
Hier sind einige einfache Beispiele von Projektstrukturplänen aufgeführt. Abbildung 3.1 zeigt den Projektstrukturplan für die Zusammenstellung (und den Aufbau) eines PCs.
Abbildung 3.1: Der Projektstrukturplan: Beispiel “PC-Zusammenstellung”

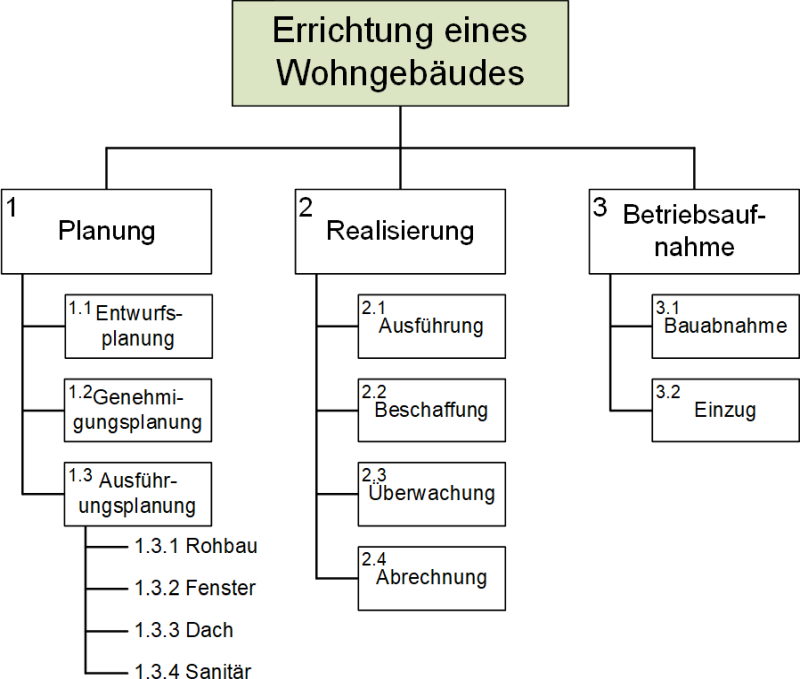

Das Projekt zur Errichtung eines Wohngebäudes ist in Abbildung 3.2 als phasenorientierter Projektstrukturplan untergliedert.
Abbildung 3.2: Der Projektstrukturplan: Beispiel “Wohngebäude-Errichtung”
Abbildung 3.3 zeigt einen “generischen” Projektstrukturplan für die “Abarbeitung von Tätigkeiten zu Weihnachten”.
Abbildung 3.3: Der Projektstrukturplan: Beispiel “Weihnachten”
4. Anmerkungen zu Projektstrukturplan
Der Projektstrukturplan …
- muss nicht grafisch dargestellt werden – eine tabellarische Darstellung ist genauso gut.
- hat bereits eindeutige Nummern für die Teilprojekte und Arbeitspakete (PSP-Codes).
- könnte auch als Mindmap dargestellt werden.
- verzeichnet nicht die notwendigen Ressourcen (Kosten, Mitarbeiter, Material).
- enthält keine zeitlichen Abhängigkeiten und Termine, ist also eine statische Betrachtung.
- muss keine logischen Abhängigkeiten zwischen den Arbeitspaketen enthalten.
- ist Basis für viele weitere Pläne, z.B. den → Terminplan oder den Kostenplan.
- wird bei Bedarf im Projektverlauf angepasst; dies bedarf aber der Genehmigung durch den → Lenkungsausschuss.

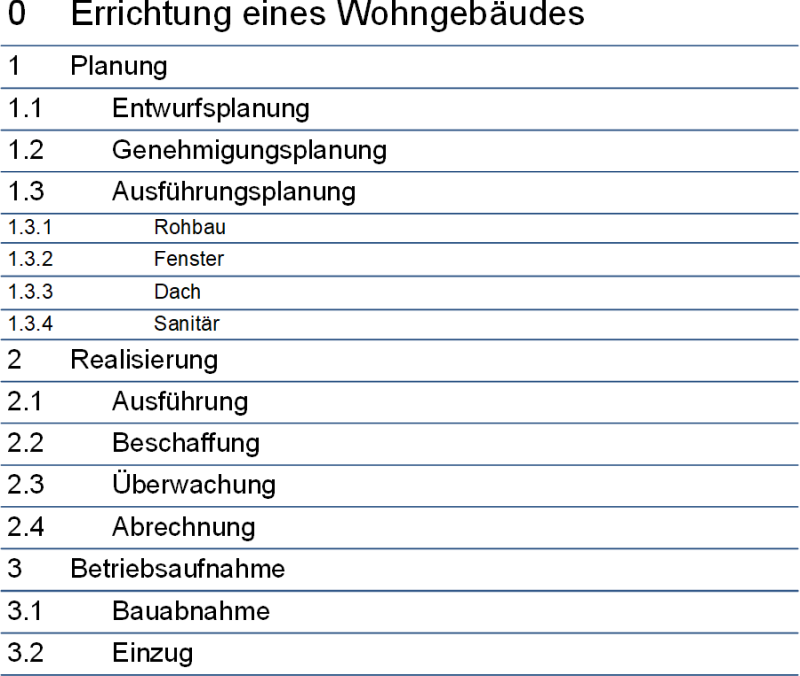

Abbildung 4.1: Der Projektstrukturplan als Tabelle: Beispiel “Wohngebäude-Errichtung”
5. Checkliste zum Projektstrukturplan
Folgende Checkliste dient der Überprüfung, ob der Projektstrukturplan passend erfasst wurde:
Abbildung 5.1: Checkliste: Ist der Projektstrukturplan richtig erfasst?
6. Häufige Fragen und Antworten zum Projektstrukturplan
Einige Fragen zum Projektstrukturplan werden häufig gestellt – diese werden hier wiedergegeben und beantwortet.
- F: Ist der Projektstrukturplan verpflichtend für ein Projekt?
A: Ja. Ohne Projektstrukturplan gibt es keine nachgelagerten Pläne und damit greifen dann auch keine Steuerungsmöglichkeiten im Projekt. - F: Wer ist für die Erstellung des Projektstrukturplans verantwortlich?
A: In klassischen Projekten ist dies immer der Projektmanager. - F: Kann der Projektstrukturplan auch vor dem Projektstart erstellt werden?
A: Grundsätzlich ja, jedoch wäre die dann investierte Arbeit zur Erstellung verloren, wenn das Projekt nicht gestartet wird. Generell sollte daher mit Erstellung des vollständigen Projektstrukturplan erst nach der Unterzeichnung des Projektauftrags begonnen werden.
Haben Sie noch weitere Fragen oder möchten Sie Ergänzungen an der FAQ vornehmen? Am besten schreiben Sie mir hierzu eine E‑Mail an: kontakt@peterjohann-consulting.de.
